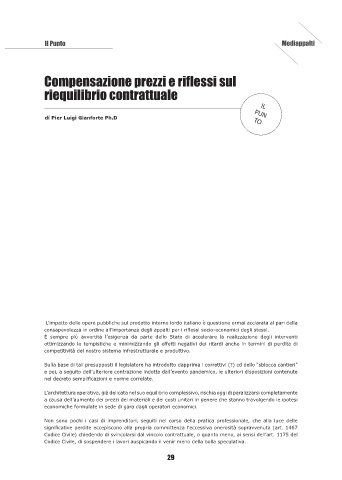

                 Compensazione prezzi e riflessi sul

                 riequilibrio contrattuale


                                                                                              IL
                                                                                            PUN
                 di Pier Luigi Gianforte Ph.D
                                                                                            TO











































                  L’impatto delle opere pubbliche sul prodotto interno lordo italiano è questione ormai acclarata al pari della
                 consapevolezza in ordine all’importanza degli appalti per i riflessi socio-economici degli stessi.
                 È  sempre  più  avvertita  l’esigenza  da  parte  dello Stato  di accelerare  la  realizzazione degli interventi
                 ottimizzando le tempistiche e minimizzando gli effetti negativi dei ritardi anche in termini di perdita di
                 competitività del nostro sistema infrastrutturale e produttivo.

                 Sulla base di tali presupposti il legislatore ha introdotto dapprima i correttivi (?) cd dello “sblocca cantieri”
                 e poi, a seguito dell’ulteriore contrazione indotta dall’evento pandemico, le ulteriori disposizioni contenute
                 nel decreto semplificazioni e norme correlate.

                 L’architettura operativa, già delicata nel suo equilibrio complessivo, rischia oggi di paralizzarsi completamente
                 a causa dell’aumento dei prezzi dei materiali e dei costi unitari in genere che stanno travolgendo le ipotesi
                 economiche formulate in sede di gara dagli operatori economici.

                 Non  sono  pochi  i  casi  di  imprenditori,  seguiti  nel  corso  della  pratica  professionale,  che  alla  luce  delle
                 significative perdite eccepiscono alla propria committenza l’eccessiva onerosità sopravvenuta (art. 1467
                 Codice Civile) chiedendo di svincolarsi dal vincolo contrattuale, o quanto meno, ai sensi dell’art. 1175 del
                 Codice Civile, di sospendere i lavori auspicando il venir meno della bolla speculativa.
